在裝修前,業主如果不對整體裝修流程有了解,很容易在過程中手忙腳亂。今天給行業的一線人員分享一下經驗,小白也有機會接觸到干貨。
磨刀不誤砍柴工,裝修前最好確定的事情:
1.自己的預算和裝修需求,簡裝還是適中,還是豪裝?
2.確定家里的布局,結構是否要變化?最好提前確定大部分家具尺寸。
3.依據家具布局明確水電點位。不同房間大概都包括哪些點位?
4.基本的材料要挑選的差不多,比如瓷磚,地板,櫥柜,門窗等。
裝修前自己需求越明確,準備越充足,開工后越順利。
開始裝修:剪不斷理還亂的硬裝階段
裝修中其實大家最擔心被坑,感覺最復雜的就是水電木瓦油的硬裝階段,中間在不懂的情況下,基本手忙攪亂,很容易被施工隊糊弄,由于目前大部分施工隊都是老鄉型式的適度帶徒弟存在,所以這塊的流程目前能看到的也是錯綜復雜,說不清楚。
真對這個問題,本人在翻遍互聯網各種資料還是找不到讓我滿意的裝修流程,我需要真正一線的,操作性強的流程,而不是到處復制粘貼的內容?;ㄇ溲b飾的李經理分享給我他每次都會給客戶拿筆畫的一個流程草圖
看到李先生的手繪流程圖以后,我確定這就是我想要的,相信也是很多馬上要裝修的朋友需要的,在這里我將內容一句自己的理解整理出來分享給大家。

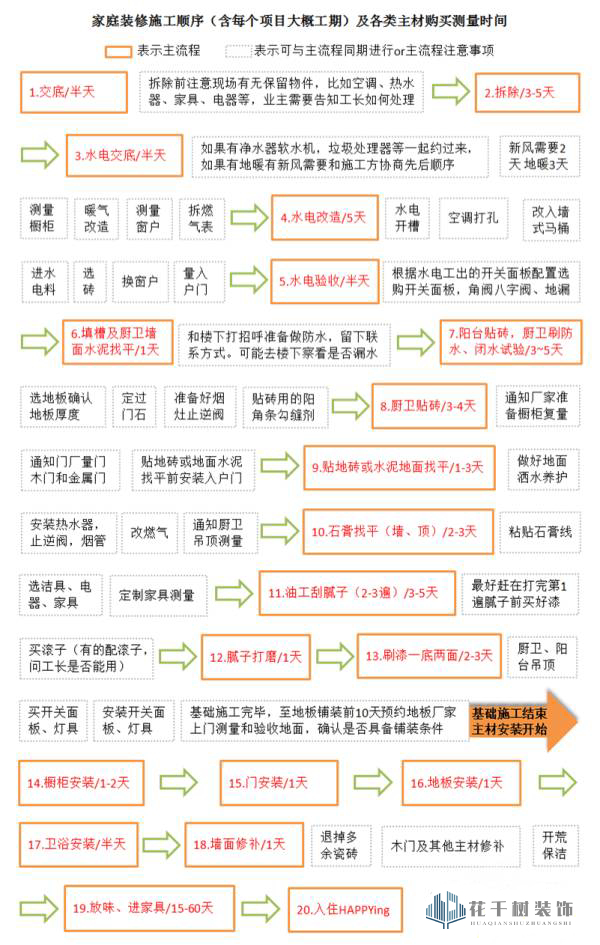

這是我優化整理出完整的流程圖
如果是裝修新人,第一眼看見這么大的信息量,肯定一臉懵,下面我來簡單易懂的梳理一下:
裝修一般從交底開始
1開工交底:需要設計師、工長、監理和業主一起,在工地現場名曲工藝、驗收標準以及增減項。大概半天時間
2.拆除:大概3~5天
3.水電交底:比較重要,如果有凈水器軟水機,垃圾處理器等一起越過了,如果有地暖有新風需要和施工方協商先后順序。注意:新風施工需要兩天,地暖施工需要三天。櫥柜測量、暖氣改造、窗戶測量。拆燃?xì)獗磉@些交底或交底前能做就做了,大概耽擱半天時間。
4.水電改造:要注意水電開槽,進水電料,如果有入墻式馬桶也要注意安排施工。水電施工期間可以選磚、換窗戶、量入門戶。大約需要五天時間
5.水電驗收:這個時候找工長統計開關面板數量。還有角閥、八字閥和地漏。大約半天時間
6.廚衛墻面水泥找平:水電驗收如果沒有問題,那就可以包立管做防水了。記得跟樓下打聲招呼準備做防水,留下聯系方式,需要去樓下看是否漏水,以免造成不必要的損失和麻煩。
7.陽臺貼磚、廚衛刷防水、做閉水實驗:期間可以過來到公司選擇地板,根據地面確認地板厚度。定過門石、準備好煙灶止逆閥和貼磚用的陽角條勾縫劑。大約3~6天
8.廚衛貼磚:貼地磚或者地面水泥找后,通知通知櫥柜、廠家準備上門測量實際尺寸。(門做測量制作大概一個月左右,櫥柜測量制作大概15~20天天)
9.貼地磚或水泥地面找平:注意做好地面灑水養護。期間可以安裝熱水器。止逆閥、煙管,進行燃?xì)飧脑?。通知廚衛吊頂上門測量。大約1~3天。
10.石膏找平墻面和頂面:注意黏貼石膏線。期間可以選擇潔具、電器、家具。以及約定制家具商家上門測量。
11.油工刮膩?zhàn)樱鹤詈泌s在打完第一遍膩?zhàn)忧百I好漆。記得買滾子,問問工長能不能用。大約3~5天時間。
12.膩?zhàn)哟蚰ィ捍蠹s一天時間
13.刷漆一底兩面:打磨了還要刷一遍底漆,刷底漆效果好。刷底漆防止底層返堿,防腐,增加涂料附著力,減少漆面使用量。期間可以進行廚衛、陽臺吊頂;買開關面板燈具并安裝。大約2~3天
到這里基礎施工就算可以了,剩下的就等主材安裝了。特別注意提10天約地板商家上門測量和驗收地面,看是不是具備鋪裝條件。
后期主材安裝
14.櫥柜安裝“大約1~2天
15.門安裝:大約一天時間
16.地板安裝:大約一天時間
17.衛浴安裝:大約半天時間
18.墻面修補:推掉多余的瓷磚,同時修補一下木門和其他主材。約開荒保潔,大掃除。大約一天左右時間
19.放味進家具:大約15~60天時間,在這個期間業主就可以開始軟裝了。
20.入住
當然上面給大家說的是半包的時候業主需要注意關心的地方。全包的話,業主就不用這么的麻煩。施工每到一步我們這邊都會通知業主進行驗收,驗收合格之后才會進行下一步施工。
